1    工程概况

1.1  概述

1.2  弱电系统简介

本弱电安装工程采用集中报警控制系统,主要包括火灾自动报警系统红外光截面型、双波段图像型、消防水炮及广播系统的安装和调试。该报警系统各楼层的感温、感烟探测器、可燃气体探测器、声光报警器、手动报警按钮、消火栓按钮、水流指示器、信号阀、末端放水装置、湿式报警阀、消防电话、消防广播、防火阀、防火卷帘门、气体灭火共同构成火灾自动报警及联动系统。

1.3  主要设计技术要求

1)  消防总控制室设于会议中心首层。多功能厅、北展厅、南展厅、酒店设分控中心,报警系统所有管线均穿SC20镀锌钢管于墙、地、棚内敷设于弱电井;水平方向:在其中一层采用金属线槽300×100、100×50与各弱电井连通,消防端子箱设于各层竖井内。报警和电源线共穿SC20镀锌钢管暗敷设,消防电话,多线控制线各自单独穿SC20镀锌钢管保护,弱电井内垂直线路采用金属线槽300X100、100×50保护。

2)  感温感烟探头,短路保护器,消防广播吸顶安装;功能模块距顶0.3米壁装,声光报警器距地2.5m明装;手动报警按钮距地1.5米明装,消火栓按钮装于箱内,消防电话插孔距地1.4m安装。

3)  探测器与灯具的水平净距应大于0.2米,与送风口边的水平净距应大于1.5米,与多孔送风顶棚孔口或条形送风口的水平净距应大于0.5米,与嵌入式扬声器的净距应大于0.1米,与自动喷水头的净距应大于0.3米,与墙或其他遮挡物的距离应大于0.5米。

4)  消防控制室设备接地采用共用接地,接地电阻不大于1欧。

1.4  弱电工程特点及对策措施

1.4.1  工期紧

由于弱电施工的特殊性,其大量安装、调试工作量将在土建、通风、管道、装饰安装之后进行,因此后期工作相当紧张。

1.4.2  预埋量大

由于本工程的电气配管大部份采用暗敷方式,因此管路敷设及疏通将耗费大量的人工及时间。

1.4.3  对策措施

1)  针对工期紧的特点,将总进度目标进行层层分解,编制出施工进度计划,合理安排劳动力、材料、机械等,以保证合同工期的按时完成。

2)  针对预埋量大的特点,依据施工进度计划和施工作业的实际情况,优化配置与之相适应的劳动力人数,切实加强对施工人员的培训和政治思想工作,不断提高职工的积极性和责任感。

3)  针对质量要求高的特点,建立健全该工程的质量保证体系,编制出质量控制计划,严把工序质量关。在实施过程中不断找出差距,针对实施中存在的问题及时制定纠正和预防措施,并积极开展全员、全过程的QC小组活动,从而来保证质量目标的实现。

2    主要施工验收规范标准

2.1  施工验收规范

l  《高层民用建筑设计防火规范》GB50045-95

l  《建筑设计防火规范》GB50016-2006

l  《火灾自动报警系统设计规范》GB50116-98

l  《电气装置安装工程电气设备交接试验标准》GB50150-2006

l  《电气装置安装工程电缆线路施工及验收规范》GB50168-2006

l  《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92

l  《电气装置安装工程接地装置施工及验收规范》GB50169-2006

l  《建筑工程消防验收规范》DB50/201-2004

l  重庆市坡地高层民用建筑设计防火规范DB50/5031-2004

l  民用建筑设电气计规范JGJ16-2008

l  建筑工程设计文件编制深度规程(2009版

l  套接扣压式薄壁钢导管电线管施工及验收规范CECS100:98

2.2  质量标准

l  《建筑工程施工质量验收统一标准》GB50300-2001

l  《建筑电气工程施工质量验收规范》GB50303-2002

2.3  标准图集及技术文件

l  《建筑安装工程施工图集6弱电工程》

l  《室内管线安装合定本》D(三)

l  《火灾报警及消防控制》96SX501

l  设备厂家有关技术文件及标准

3    主要工程量

序号

名称

规格型号

单位

数量

备注

1

消防电源柜

LD-D02

3



2

火灾报警控制器

JB-QG-GST9000

3



3

多线控制盘

LD-KZ014

3



4

漏电报警系统盘

GU3

3



5

电话系统盘

TS-Z01A

3



6

智能光电感烟探测器

JTY-GD-G3

2134



7

智能电子差定感温探测器

JTW-ZCD-G3N

563



8

智能红外线感烟探测器



14



9

燃气探测器



8



10

消防广播



201



11

扬声器插座



297



12

火灾警报扬声器



308



13

手动报警按钮含电话插孔

J-SAP-8402

147



14

消防电话分机

GST-TS-100A

10



15

声光报警器



6



16

编码消火栓报警按钮

GST-LD-8403

250



18

区域报警显示器



25



19

组合开关箱



19



20

总线隔离器

GST-LD-8313

19



21

气体灭火控制盘

LD-QKP06

1



22

启停按钮



2



23

气体喷洒指示灯

LD-8317A

96



24

漏电火灾报警系统终端

GU3

18



25

编码模块

8300

54



26

编码模块

8301

70



27

总线制编码消防电话专用模块

8304

10



28

编码模块

8305

806



29

Z1模块

LD-8301与8302组合

29



30

转换接口模块

GST-LD-8302D

52



31

KBG20

Φ20

39291



32

KBG25

Φ25

1250



33

金属线槽(做防火处理)

300x100

300



34

金属线槽(做防火处理)

400x100

957



35

金属线槽(做防火处理)

800x200





36

导线

ZR-BV-1.5mm2





37

导线

ZR-BV-2.5mm2





38

导线

ZR-BV-4mm2





39

导线

ZR-RVS-2x1.0mm2





40

导线

ZR-RVS-2x1.5mm2





41

导线

RVVP-2x1.0mm2





4    主要施工方法

4.1  施工内容

本弱电工程只有火灾报警及消防联运系统一个子分部工程,主要包括以下分项工程安装:电气管路敷设、金属线槽安装、导线敷设、报警设备安装及系统调试。根据本工程的特点,将火灾自动报警系统调试作为重点工序进行施工。

4.2  施工组织措施

为保证工程总体进度和质量,开工前必须全面熟悉设计图纸和有关规范、规程、标准、图集及技术文件,全面掌握工程的工艺流程、特点和技术要求,作好材料、机具进场的准备工作。在安装施工进程中,及时了解和把握土建施工进度,积极主动地与土建搞好协调工作,使安装施工有条不紊地顺利进行。

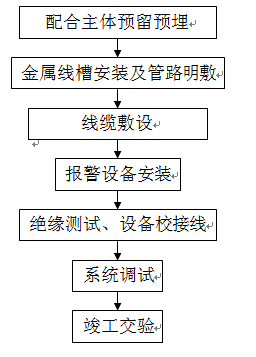

4.3  弱电安装工艺流程如下图所示





4.4主要施工方法

4.3.1  管路敷设

根据设计施工图纸,管路敷设分为暗敷和明敷。

4.3.1.1预埋暗配管路工艺流程如下:

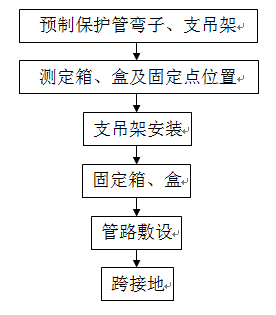

预留预埋工作是决定本工程质量和进度的一个极其重要环节,因此施工人员必须要有高度的责任心和丰富的实践经验。预埋前,在充分熟悉本专业施工图纸的基础上,还要熟悉土建施工图,做到胸有成竹,防止漏埋、错埋事故发生。施工时,首先根据设计图确定出箱、盒位置及管路走向,然后进行管路敷设。管路敷设应沿近的路线敷设,并尽量减少弯曲,弯曲半径要大于管外径的十倍,弯扁程度要小于管外径的10%。管路及箱、盒固定要牢固,接地要可靠,自检合格后,经监理工程师检查、签字同意后才能隐蔽。

4.3.1.2吊顶内明配管路工艺流程如下:







吊顶内敷设的管路均按明配管要求施工。首先根据设计测出箱、盒与出线口的准确位置,然后根据测定的位置,把管路的垂直、水平走向弹出线来,按照规范规定的固定点间距尺寸要求,确定出支、吊架的具体位置后开始敷设管路。所有管路均应横平竖直、排列整齐、固定牢固、固定点间距匀均。由于采用镀锌钢管,因此管路连接方式采用螺纹连接,钢管间、钢管与钢盒间采用专用接地卡固定跨接接地线,严禁采用熔焊跨接接地。整个管路不少于2处与接地干线连接,并在穿有消防控制、通信和警报线路的管路表面涂防火涂料。管路敷设完成,先自检合格,再由监理工程师签字确认后方可进入下一道工序。

4.3.2  金属线槽安装工艺流程:







根据设计确定出金属线槽的安装位置,测量定位,安装金属线槽的支、吊架,固定间距不应大于1.5~2m,采用金属膨胀螺栓固定,金属线槽连接采用专用连接板,接头处缝隙要紧密平直,非镀锌金属线槽在连接板的两端用不小于4mm2软铜线作跨接接地线。金属线槽及其支架应横平竖直,固定牢固,应不少于2处与接地干线可靠连接。金属线槽转弯处的弯曲半径应不小于线槽内电缆小允许弯曲半径。在敷设消防控制、通信和警报线路的金属线槽表面需进行涂防火涂料处理。

4.3.3  电缆、电线敷设

4.3.3.1电缆敷设工艺流程







检查电缆规格型号是否符合设计要求,电缆外观是否完好无损,有无产品合格证及质保书;敷设前按设计和实际路径计算每根电缆的长度,合理安排每盘电缆以减少电缆接头,避免浪费;敷设时,先测试电缆绝缘电阻,绝缘测试合格后方能敷设,并按事先画出的排列图表有序地敷设,每放完一根,就整理一根,卡固一根。施放电缆要有专人负责,专人检查,保证指挥顺畅。电缆不得在支架及地面上磨擦拖拉,敷设完后在出入箱、盘柜及管子管口处作密封处理,并在电缆的首端、末端和分支处设标志牌。

4.3.3.2电线敷设工艺流程:

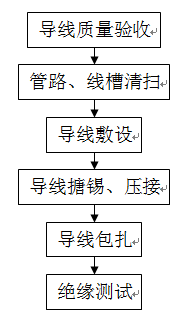

根据设计图纸确定出敷设部位电线的规格型号及数量,清除金属线槽及管内杂物和积水,并检查各个管口的护口是否齐整。管内穿线时,两人穿线时要配合协调,一拉一送,不得硬拉硬送;电线在管内不得有接头和扭结,所有接头设在接线盒内。线槽敷设时,电线在线槽内有一定余量,不得有接头,并按回路编号分段绑扎,绑扎点间距不大于2m。剖开电线绝缘层时,不得划伤芯线,芯线连接后要搪锡,绝缘带要包缠均匀严密,绝缘良好;在分支线的连接处,干线不得受到支线的横向拉力。电线敷设完成后,用500V兆欧表对所有回路电线进行线间及对地绝缘电阻测试,绝缘电阻值不得低于20兆欧,并作好绝缘测试记录。

4.3.4

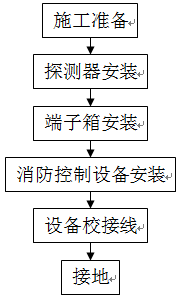

消防报警设备安装工艺流程:





火灾自动报警设备的安装位置要严格按照设计图纸施工,不得随意更改。

4.3.4.1控制设备安装

根据控制设备的尺寸,制作型钢基础,并除锈刷漆,焊好接地螺栓,按控制设备的设计安装位置,用水平尺找好平直度后,固定在静电地板下。在安装静电地板的相关人员配合下,按设计图纸的排列要求,从中间开始,向两边逐台就位,找正平直度后用镀锌螺栓将设备固定在型钢基础上,并将控制设备及型钢基础可靠接地。

4.3.4.2端子箱安装

设置在弱电竖井内的端子箱,应根据设计要求的高度及位置,采用金属膨胀螺栓将箱体固定在墙壁上,管子进箱处带好护口,将干线和支线分别引入,箱体与接地干线可靠连接。

4.3.4.3探测器安装

感温感烟探测器应水平安装,当不可避免倾斜安装时,倾斜角不要大于45°,底座固定必须牢靠。探测器距墙、梁边的水平距离要大于0.5m,其周围0.5m内不得有遮挡物。探测器至空调送风口边的水平距离不得小于1.5m,至多孔送风顶棚孔口的水平距离不应小于0.5m;线型红外线感烟探测器的光束轴线至顶棚的垂直距离为0.3~1.0m,距地高度不超过20m。探测器至侧墙水平距离不应大于7m,且不应小于0.5m,其发射器和接收器之间的距离不应超过100m。

4.3.4.4设备校接线

对所有回路的导线进行绝缘电阻测试,测试合格后进行校、接线工作。剥去导线绝缘层,使用校线耳机,两人分别在线路两端逐根核对导线并编号。将导线留够一定长度余量,然后绑扎成束,设置在端子板两侧,按端子接线图对号入座搪锡后接入端子板。箱、柜内接线应整齐,回路编号应齐全,标识应正确。

4.3.4.5系统接地

系统接地








4.3.5  系统调试工艺流程:

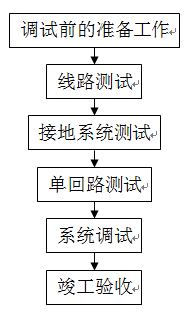

为了保证新安装的火灾自动报警系统能安全可靠地投入运行,性能达到设计的技术要求,在系统安装施工过程中和设入运行前,要进行一系列的调整试验工作,调整试验的主要内容包括调试的准备工作、线路测试、系统接地测试、单回路调试、系统调试。因此将调试工作作为弱电工程的重点内容进行施工。

4.3.5.1调试前的准备工作

调试人员在系统调试进场前,要认真阅读、读懂系统原理图、平面图,透彻理解设计意图,了解火警设备的性能及技术指标,对有关数据的整定值、调整技术标准做到心中有数,在充分理解设计要求和要达到的报警及联动控制功能后,方可进行调试工作。

4.3.5.2线路测试

1)  外部检查

按图纸检查各种配线情况,首先检查强电、弱电线路是否按要求敷设到位,有无强、弱电线、缆共管的现象;其次是各种火警设备接线是否正确,接线排列是否合理,接线端子处标牌编号是否齐全。

2)  线路校验

将被校验回路中的各个部件装置与设备接线端子打开,查对传输线路敷设、接线是否正确,检查探测回路线、通信线是否短路或开路,测试导线对导线、导线对地的绝缘电阻值,其绝缘电阻值不应小于20兆欧。

4.3.5.3系统的接地测试

检查各火警设备的接地是否正确,测试接地电阻值是否小于1欧。

4.3.5.4单回路调试

1)  开通火灾报警控制器,逐项对以下功能进行检查和测试:测试功能,显示功能,开关功能,打印功能,屏蔽功能,事件监测功能,存储功能,消音、复位功能,故障报警功能,火灾优先功能,报警记忆功能,电源自动转换及备用电源的自动充电功能,备用电源的欠压、过压报警功能等。

2)  打开火灾报警控制器的自动测试开关,对本系统所有回路的探测器、模块进行一次火警自测,按打印机打出的结果进行分析处理。

3)  对所有感烟、感温探测器逐个进行吹烟、加温测试,观察探测器确认灯是否发光,观察消防控制室控制器所报警的地址是否对应正确。

4)  将所有手动报警按钮逐个按下,观察控制器是否按对应编码报警,就地按钮指示灯是否显示灯亮。

5)  逐个按下所有消火栓报警按钮,观察控制器是否收到对应的报警信号。

6)  对所有消防电话插孔逐个插入电话对讲机,测试其与消防电话总机联系情况是否良好。

7)  逐个打开喷淋末端放水装置,观察水流指示器是否动作,控制器是否收到对应的报警信号。

8)  逐个开通消防广播,检查广播工作是否正常,再在开通背景音乐的情况下检查其切换动作是否正确可靠。

9)  联动设备单体测试:开通联动控制台,检查其受电等情况是否正常。对消防电梯控制箱发出信号,通过消防中心显示屏观察电梯是否准确无误返回首层。对正压送风机、排烟机控制箱发出动作信号,观察其动作是否准确,有无信号返回消防中心。对防火卷帘门控制箱发出信号,观察防火卷帘门是否降下,有无信号返回消防中心。通过联动控制台上的水泵启动按钮,分别让消火栓泵、喷淋泵启动和运转,观察各种信号是否都能正确地返回消防中心。打开湿式报警阀,观察喷淋泵是否启动和运转,返回信号是否正确。

4.3.5.5系统调试

投入主电源,将消防所有设备置于自动状态,利用模拟信号(如对探测器吹烟、按下报警按钮等)或手动装置(如打开喷淋末端放水装置等),对整个系统进行测试:探头吹烟(加温)或按下手动报警按钮,发出火警信号,观察电梯是否全部返回首层,并接收其反馈信号,显示其状态。切断着火层及相邻层的非消防电源,接通应急灯及标志灯;强切启动着火层及相邻层的消防广播;控制停止有关部位的空调机,关闭电动防火阀,并接收其反馈信号,显示其状态。启动有关部位的防排烟风机及排烟阀,并接收其反馈信号,显示其状态。开启着火层及相邻层的正压送风口,并接收其信号,显示其状态。疏散通道上的防火卷帘门在感烟探测器动作后,下降至1.8m,待感温探测器动作后下降到底,并接收其反馈信号,显示其状态。按下消火栓按钮,观察消火栓泵能否直接启动,并接收其反馈信号,显示其状态。打开喷淋末端放水装置水流指示器动作,观察喷淋泵是否动作,并接收其反馈信号,显示其状态。

火警自动报警及联动系统在调试后连续运行120h无故障,填写测试报告,申请消防测试及验收。

5    施工进度计划

详见电气施工进度表(附表1)

时间

工程内容

2012年

1月

2月

3月

4月

5月

6月

7月

8月

9月

备注


施工准备





















管路预埋







`













明管及金属线槽安装





















电缆、电线敷设





















报警设备安装





















系统调试






















竣工验收





















6    劳动力计划

根据弱电安装工程量的情况,在预埋时安排2个电工班配合主体上升,预埋完后安排3个电工班进行弱电的安装及调试,后竣工验收前安排1个电工班进行收尾及整改工作。

详见下表:





2012年

备注

1月

2月

3月

4月

5月

6月

7月

8月

9月



电工

10

10

10

20

20

30

35

35

25



焊工

2

2

2

2

2

2

2

2

1



油漆工

1

1

1

1

1

2

2

2

1



普工

4

4

4

4

4

6

6

6

2



合计

17

17

17

17

17

35

45

45

29



7    主要施工机具

序号

名称

规格型号

数量

国别产地

制照年份

额定功率(KW)

生产能力

备注

1

交流电焊机

YK-305A

2台

唐山松下

1999

22

305A



2

电动切割机

JLG355

3台

香港

2001

1.6

Φ355



3

电动套丝机

TQ100-A

2台

成都

1999

0.75



4

角向砂轮机

G125R

2台

上海

2001

0.55

Φ100



5

台钻

Z4020

2

自贡

2001

1

Φ20



6

冲击电钻

TE2

6

德国

2001

0.5

5~12mm



7

手电钻

Φ13

4台

自贡

2000

0.25

13mm



8

兆欧表

ZC25-3型

3台

杭州

2002



500MΩ



9

地阻仪

ZC-8型

1只

杭州

2001



10Ω



10

万用表

MF47

6块

深圳

2001



500



11

对讲机

KENWOOD

5副

日本

1999







12

校线耳机



6副

重庆

2001







13

临时配电箱(标准型)

标准型

6台

重庆

2000







14

安全配线架(标准型)

标准型

10台

重庆

2001



220V



8    工程质量保证措施

8.1质量目标:优良、争创鲁班奖

8.2质量保证体系:见施工组织设计

8.3质量技术措施

1)  严格执行现行ISO90012000版标准质量手册和程序文件及该工程的施工组织设计,以工程质量、材料、设备、计量标准化等管理制度来监控工作质量,从而以优质的工作质量来保证工程质量的提高。

2)  加强对施工验收规范、质量评定标准的学习、掌握设计意图,把疑难问题解决在施工之前,确保每一道工序的质量都达到优良要求。

3)  建立设备、材料的采购、运输、交接检查制度,把住质量关口。

4)  严格实行“自检、互检、专检”制度,对不合格产品绝不能带入下一道工序,做到施工班组对施工员负责,施工员对项目经理负责,项目经理对业主负责。

5)  建立质量责任制,设置专职质检员。质检人员拥有绝对的质量否决权,任何人不得强迫或代替质检人员行使质量否决权。

6)  健全施工技术交底制度,每周一早晨施工员对施工班组进行施工技术交底和工作安排,周五下午对本周工作进行技术总结。

7)  对所有电气施工班组实行全面质量管理,建立全面质量管理QC小组,积极开展QC活动。

8)  电工、焊工必须持证上岗,对无证人员坚决不能参与施工。

9)  对施工班组实行质保金制度,质量与班组的收入挂钩,每月按其收入的15%计扣质保金,待工程交验达到优良后方可返还班组。

9    施工安全保证措施

9.1安全目标:杜绝安全事故发生。

9.2安全保证体系:见施工组织设计。

9.3安全技术措施:

1)  严格遵守《建筑施工高处作业安全技术规范》、《建筑安装工人安全技术操作规程》及《建筑施工安全检查标准》(JGJ59-99)。

2)  施工现场一切临时电源必须按照《施工现场临时用电安全技术规范》(JGJ46-2005J405-2005)施工,对于现场所使用的手持电动工具必须装设漏电保护装置。

3)  施工现场必须按一类防火要求配备足够的消防器材和消防用具,建立健全消防组织体系,做到人人重视防火工作,杜绝火灾事故发生。

4)  切实做好“四口”“五临边”的安全防护工作,设置醒目的警戒和红色标志,防止坠落事故的发生。夜间施工要有足够的照度,沟底操作照明要用36V的安全电源。

5)  要正确使用安全“三宝”。进入施工现场必须戴好安全帽,高空作业必须系好安全带,搭设安全网必须要可靠。

6)  在交叉作业场所,要作好单位与单位之间、工种与工种之间的协调工作,同志之间要互相帮助、互相照顾,防止高处坠落物体伤人事故的发生。

7)  新入场的每位职工必须接受安全教育,新工人还要派专人负责对其进行安全操作指导和监督。

8)  作业人员要无条件接受质安员和上级有关部门的安全检查,对存在的安全隐患要及时整改,经检查合格后才能施工。

9)  坚持每周一上午对全体工作人员进行安全技术教育,施工班组要在每天的班前会上明确所作业区、作业工序应该注意的安全事项,真正做到“管生产必须管安全”、“安全生产人人有责”。

10  文明施工措施

10.1文明施工目标:文明施工现场。

10.2文明施工保证体系:见施工组织设计。

10.3文明施工措施

1)  建立健全以项目经理为组长,各专业技术人员、材料人员、后勤管理人员为成员的施工现场文明施工管理组织,并接受总包单位的统一管理和监督检查。

2)  建立健全各项文明施工管理制度,责任到人,奖罚分明,做到自产自清、日产日清、工完场清、标准管理。

3)  加强职工文明施工教育培训工作,特别是要加强民工的管理和教育,以提高他们的综合素质,并养成良好的文明施工习惯。

4)  积极推广应用新技术、新工艺、新设备和现代化管理方法,提高机械化作业程度,为文明施工创造条件,打下基础。

5)  对施工现场各生产要素所处状态不断地进行整理、整顿、清扫、清洁和素养,提高职工素质,实现文明施工。

6)  把施工现场所需要的材料、设备及其它物品在空间上合理布置,实现人与物、人与场所、物与场所、物与物之间的佳结合,保证施工现场秩序化、标准化、规范化施工。

7)  严格控制施工作业时间,一般不在午休及晚上施工。如果为了抢工期不可避免要在午休、晚上加班时,尽量安排噪声较小的工作,如穿线、校线等,严禁使用冲击电钻等噪声较大的机具设备,以免影响周围居民的工作和休息。

11  工期保证措施

1)  由专业工长制定详细的施工进度计划,每周向班组下达施工任务计划书,每周周五对本周施工情况进行进度检查,对产生的偏差进行分析找出原因并对计划进行适当调整,同时制定出下周进度计划下达班组。每月对本月施工进度情况进行汇总,分析与施工总计划的一致情况,找出产生偏差的因素,制定改进施工进度的措施。

2)  根据施工进度计划制定详细的人员、材料、设备、机具需求及进场计划,避免因人员不够而影响工期,避免因材料、设备、机具供应不及时而造成停工、窝工现象。

3)  加强与管道、通风、设备专业的沟通,在施工前与各专业进行协商,确定优施工方案,避免因内部协调问题而出现返工现象,以至造成时间浪费,成本的提高。

4)  加强与其它施工单位的协调,随时掌握土建、装饰等施工单位的进度情况,合理及时的进行交叉作业。

5)  加强成品保护,避免因成品被破坏而造成返工现象。

12   降低成本主要措施

1)  认真贯彻科技兴业方针,积极采用新技术、新工艺、新材料,使技术进步效益率达到2%以上。

2)  合理组织劳动力,建立劳动力动态管理网络,充分发挥工作人员的劳动积极性,提高劳动生产率。

3)  加强材料管理,对进场材料作仔细验收,对施工班组按预算限额领料,施工中杜绝长材短用、大材小用,并做好废旧材料的回收利用工作。

4)  深化全面质量管理,以管理出效益,以优质、高速完成工程施工。

13  主要设备材料进场计划



序号

名称及规格型号

单位

数量

进场时间

备注

1

消防电源柜LD-D02

1

6月30日前

一次进场

2

火灾报警控制器JB-QG-GST9000

1

6月30日前

一次进场

3

多线控制盘LD-KZ014

1

6月30日前

一次进场

4

漏电报警系统盘GU3

1

6月30日前

一次进场

5

电话系统盘TS-Z01A

1

6月30日前

一次进场

6

智能光电感烟探测器

1126

6月30日前

一次进场

7

智能电子差定感温探测器

1035

6月30日前

一次进场

8

消防广播

201

6月30日前

一次进场

9

扬声器插座

297

6月30日前

一次进场

10

火灾警报扬声器

308

6月30日前

一次进场

11

手动报警按钮含电话插孔

147

6月30日前

一次进场

12

编码消火栓报警按钮

250

6月30日前

一次进场

13

其他报警设备





6月30日前

一次进场

14

金属线槽

1770

4月15日前

一次进场

15

导线

192112

5月15日前

分批进场
